MS 项目 – 状态报告
MS 项目 – 状态报告
创建项目计划和基线后,项目开始。在这个阶段,项目经理将专注于收集、监控、分析项目绩效,并通过与利益相关者的沟通来更新项目状态。
当计划与实际项目绩效之间存在差异时,称为差异。差异主要是根据时间和成本来衡量的。
任务滑点
有几种方法可以查看具有差异的任务。
方法 1:通过跟踪甘特图的图形视图

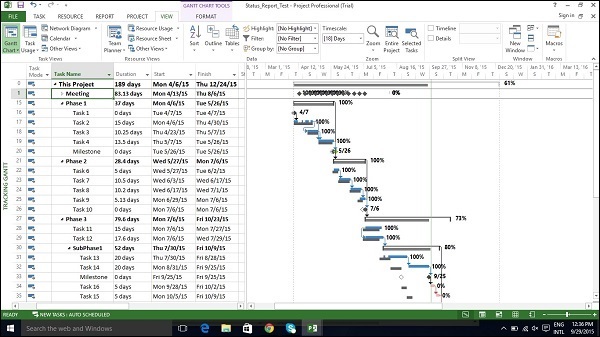

Click View tab → Task Views group → Gantt Chart dropdown → Tracking Gantt.
通过将当前计划的甘特条与基线甘特条进行比较,您可以查看哪些任务比计划开始晚或完成时间更长。
方法 2:详细甘特图的图形视图

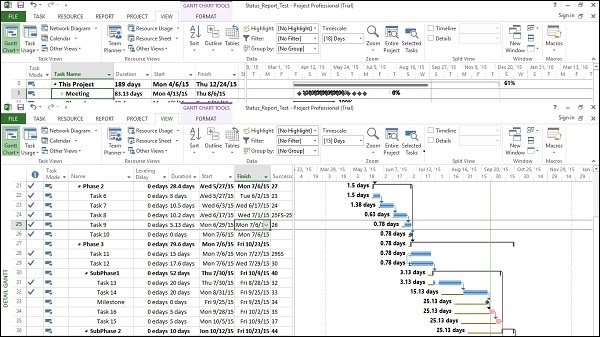

Click View tab → Task Views group → Other Views → double-click Tracking Gantt.
方法 3:方差表
Click View tab → Data group → Tables → Variance.
方法 4:过滤器
Click View tab → Data group → Filters → More Filters → choose filter as Late tasks, Slipping task, etc.
MS Project 2013 将过滤任务列表以仅显示在此过程中过滤的任务。因此,如果您选择 Slipping Task,您将只查看未完成的任务。任何已经完成的任务都不会出现。
任务成本
要检查项目生命周期中的成本,您应该了解这些术语及其在 MS Project 2013 中的含义 –
-
基线成本– 基线计划中保存的所有计划成本。
-
实际成本– 因任务、资源或分配而产生的成本。
-
剩余成本– 基准/当前成本与实际成本之间的差异。
-
当前成本– 当计划因分配或删除资源或添加或减少任务而更改时,MS Project 2013 将重新计算所有成本。这将出现在标有成本或总成本的字段下。如果您已经开始跟踪实际成本,它将包括每个任务的实际成本+剩余成本(未完成的任务)。
-
差异– 基准成本与总成本(当前或计划成本)之间的差异。
Click View Tab → Data group → Tables → Cost.
您将能够查看所有相关信息。您还可以使用过滤器查看超出预算的任务。
Click View tab → Data group → Filters → More Filters → Cost Overbudget → Apply.
资源成本
对于某些组织而言,资源成本是主要成本,有时甚至是唯一成本,因此需要密切关注这些成本。

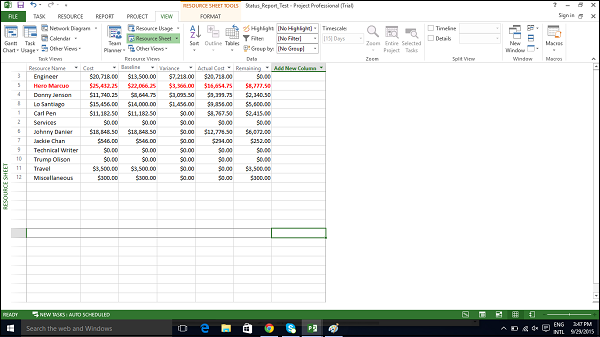

Click View tab → Resource Views group → Resource Sheet. Click View tab → Data group → Tables → Cost.
我们可以对 Cost 列进行排序以查看哪些资源成本最高,哪些资源成本最低。
单击成本列标题中的自动筛选箭头,出现下拉菜单时,单击从大到小排序。
您可以对每一列使用自动筛选功能,通过对方差列进行排序,您将能够看到方差模式。
项目报告
Project 2013 附带一组预定义的报告和仪表板。您可以在“报告”选项卡上找到所有这些内容。您也可以为您的项目创建和自定义图形报告。
仪表板报告
Click Report → View Reports group → Dashboards.
资源报告
Click Report → View Reports group → Resources.
成本报告
Click Report → View Reports group → Costs.
进度报告
Click Report → View Reports group → In Progress.
自定义报告
Click Report → View Reports group → New Report.
有四个选项。
-
空白– 创建一个空白画布。使用报表工具 – 设计选项卡添加图表、表格、文本和图像。
-
图表– 默认情况下创建一个比较实际工作、剩余工作和工作的图表。使用字段列表窗格选择不同的字段进行比较。单击图表工具选项卡、设计和布局选项卡可以更改图表的外观。
-
表– 创建一个表。使用“字段列表”窗格选择要在表中显示的字段(默认情况下显示名称、开始、完成和完成百分比)。大纲级别框可让您选择表应显示的项目大纲中的级别数。可以通过单击“表格工具”选项卡、“设计”和“布局”选项卡来更改表格的外观。
-
比较– 并排创建两个图表。图表最初将具有相同的数据。您可以单击其中一个图表并在“字段列表”窗格中选择所需的数据以开始区分它们。
