SAP SCM – 物料需求计划
SAP SCM – 物料需求计划
MRP 运行或计划运行是一个引擎,用于填补需求和供应缺口。问题和收据称为MRP 元素。问题包括 PIR、相关需求、订单预留、销售订单、发出库存转移订单等,收货包括生产订单、采购申请、采购订单、未清生产订单、接收库存转移订单、计划行等。
物料需求计划参数
需要 MRP 参数来运行物料需求计划以满足计划独立需求 PIR 并使用工艺路线信息。
可以使用不同的 MRP 参数 –
处理密钥
-
NetChange – 在这个运行系统中,考虑那些从之前的 MRP 运行中经历了一些变化的材料。
-
NetChange in Planning Horizon – 此运行考虑预定义计划范围内的需求,而不是像检查未来需求的净更改。在此运行中,系统仅考虑与上次 MRP 运行相比发生了一些变化的那些物料。
-
再生计划– 在此运行中,系统会考虑所有材料,而不管变化如何,这在生产计划中既耗时又不常见。
调度
-
Basic Scheduling – 它仅计算 MRP 运行中订单的基本日期和正在使用的物料主数据的内部生产时间。
-
提前期计划– 在此 MRP 中,生产日期由计划订单的提前期计划定义。
为所有产品运行 MRP
为所有产品运行 MRP –

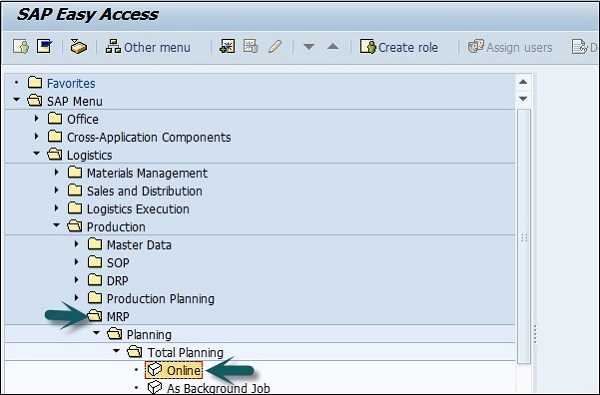

步骤 1 – 使用 T 代码:MD01 或转到物流 → 生产 → MRP → 计划 → 总计划 → 在线。
步骤 2 – 要在计划范围内运行带有净变化的 MRP,请输入以下详细信息 –
- 输入要为其运行 MRP 的制造工厂。
- 输入处理键为 NETCH。
- 在创建采购请求中输入输入 2。显示开盘期间的采购申请。
- 为计划行输入 2。
- 在 MRP 清单中输入 1,系统将创建类似于库存/需求清单的 MRP 清单,供以后分析以前的 MRP 运行。
- 进入计划模式 3,因为我们将删除并重新创建所有物料的所有计划数据。
- 输入计划指标 2 显示 MRP 将进行提前期计划并考虑工艺路线时间以计算计划订单日期。

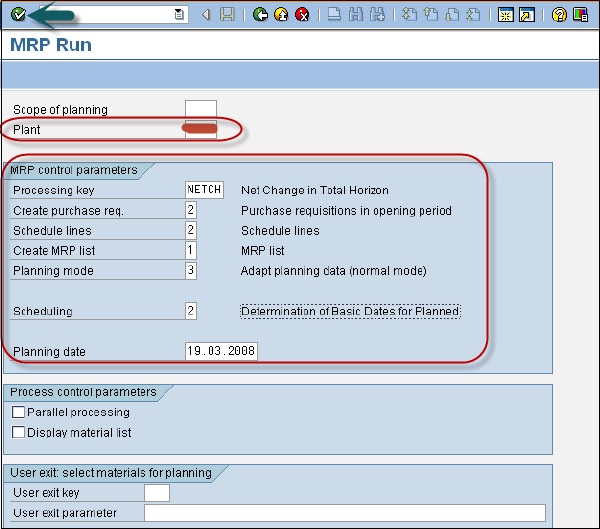

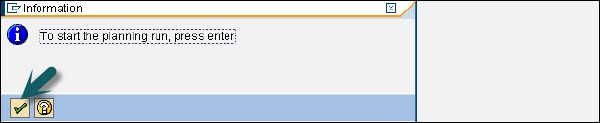

步骤 3 – 单击顶部的刻度线。
步骤 4 – 如果您确定 MRP 运行,请单击刻度线。

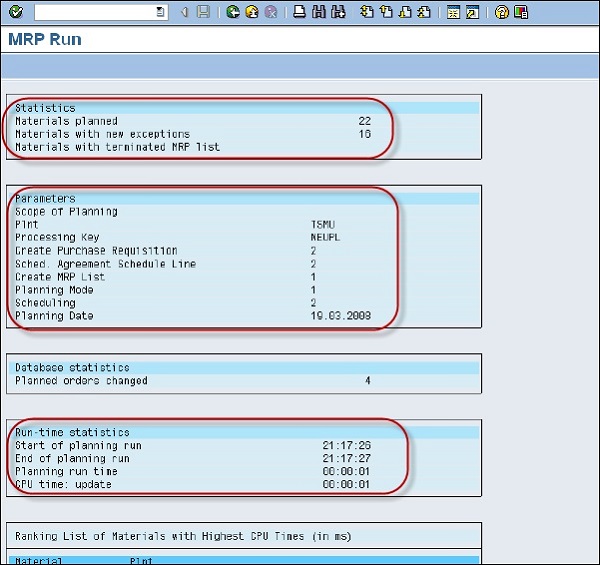

步骤 5 – 系统将需要一些时间来运行 MRP 并完成计算。您可以查看物料需求和运行期间考虑的参数。

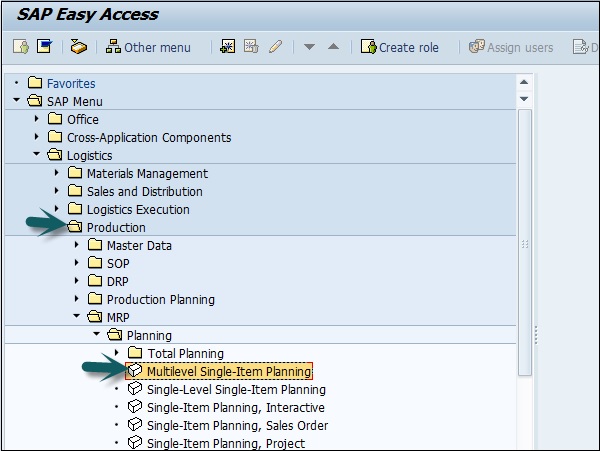

步骤 6 – 要对单一物料执行 MRP 运行,请使用 T 代码:MD02 或转到物流 → 生产 → MRP → 计划 → 单项多级。
步骤 7 – 这用于计划单个项目计划。输入物料编号和工厂。
- 处理键,NETCH(总范围的净变化)
- 创建采购请求。2
- 交货时间表 2
- 创建 MRP 清单 1
- 规划模式3
- 调度 2
步骤 8 – 单击刻度线。
MRP 评估 – 库存/需求清单

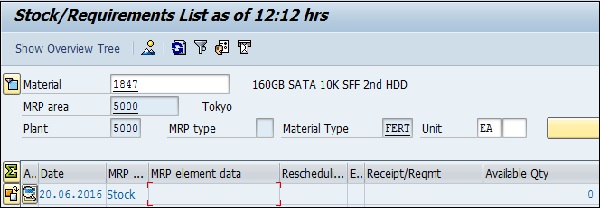

这用于查看当前库存和计划收货。

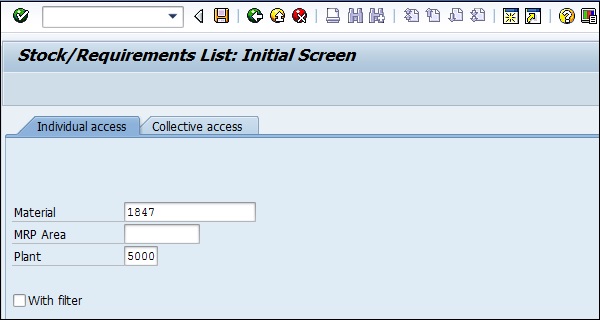

步骤 1 – 使用 T 代码:MD04。输入材料和工厂,然后单击勾号。
第 2 步– 分解材料的 BOM。输入采购申请。
SAP PP – MRP 清单
MRP 列表用于生成静态报告,其中包含计划运行物料,并在顶部显示 MRP 运行时间。

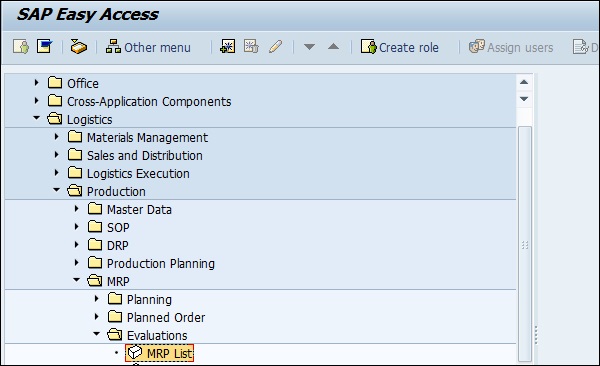

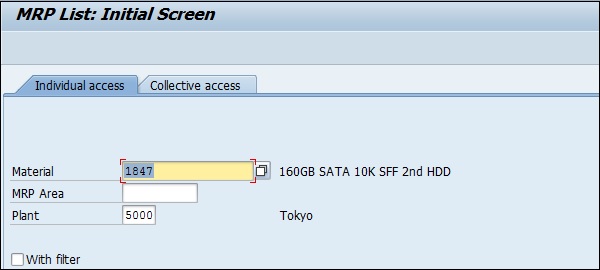

步骤 1 – 使用 T 代码:MD05 或转到物流 → 生产 → MRP → 评估 → MRP 列表。
步骤 2 – 输入材料和植物名称,然后单击刻度线。如果所选物料不存在 MRP 清单,您将收到一条消息。
